Dziś w ramach cyklu „Interpelacje radnych” zamieszczamy interpelację radnego Rady Powiatu Zambrowskiego Stanisława Rykaczewskiego, które w ostatnim czasie złożył w Starostwie Powiatowym.
Radny Rady Powiatu Zambrowskiego Stanisław Rykaczewski przekazał do wiadomości czytelników Zambrowskiego Portalu Internetowego www.zambrow.org interpelację, która 20 grudnia 2019 roku trafiła do Biura Rady Powiatu. Dotyczy ona trwających prac remontowych na ulicy Wyszyńskiego w Zambrowie.
- "Ulica Kardynała Stefana Wyszyńskiego jest bardzo ważną ulicą w centrum Zambrowa. Znajdują się przy niej między innymi: duże osiedle mieszkaniowe, Szkoła Podstawowa nr 5, stadion miejski. (...) W czerwcu 2019 roku zarząd powiatu ogłosił przetarg na przebudowę tej ulicy, a Wojewoda Podlaski w 2019 roku przyznał na nią środki. Niestety postęp prac jest zbyt mały." - czytamy w interpelacji.
Jak zauważa w wystosowanym piśmie radny, zerwane fragmenty asfaltu, w tym również w miejscu przejścia dla pieszych, utrudniają nie tylko bezpieczną jazdę, ale również bezpieczne przejście pieszym. Rykaczewski pyta m.in. o planowany termin zakończenia robót, dlaczego zarząd powiatu nie wydatkował w 2019 roku kwoty około 2 mln zł uzyskanych od Wojewody Podlaskiego oraz czy burmistrz podpisał z zarządem umowę o dofinansowanie inwestycji. Radny dopytuje również o nowe miejsca parkingowe przy ul. Wyszyńskiego.
W dostarczonej nam odpowiedzi na interpelację czytamy, że zgodnie z zawartą z wykonawcą inwestycji umową termin prac ustalono na 25.09.2019 r. - 30.06.2020 roku.
- "Umowa zawarta z Wojewodą Podlaskim na dofinansowanie zadania w ramach Funduszu Dróg Samorządowych obejmuje również powyższy termin realizacji inwestycji. Otrzymane dofinansowanie z Funduszu Dróg Samorządowych w części zostało wykorzystane w bieżącym [2019 - przyp. red.] roku."- czytamy w odpowiedzi wystosowanej przez wicestarostę Jacka Murawskiego.

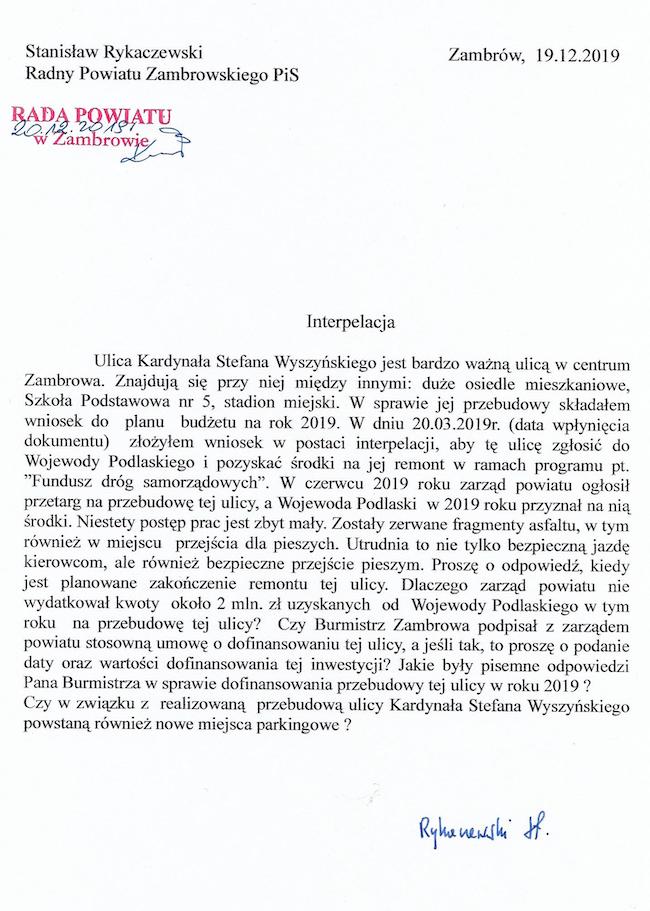

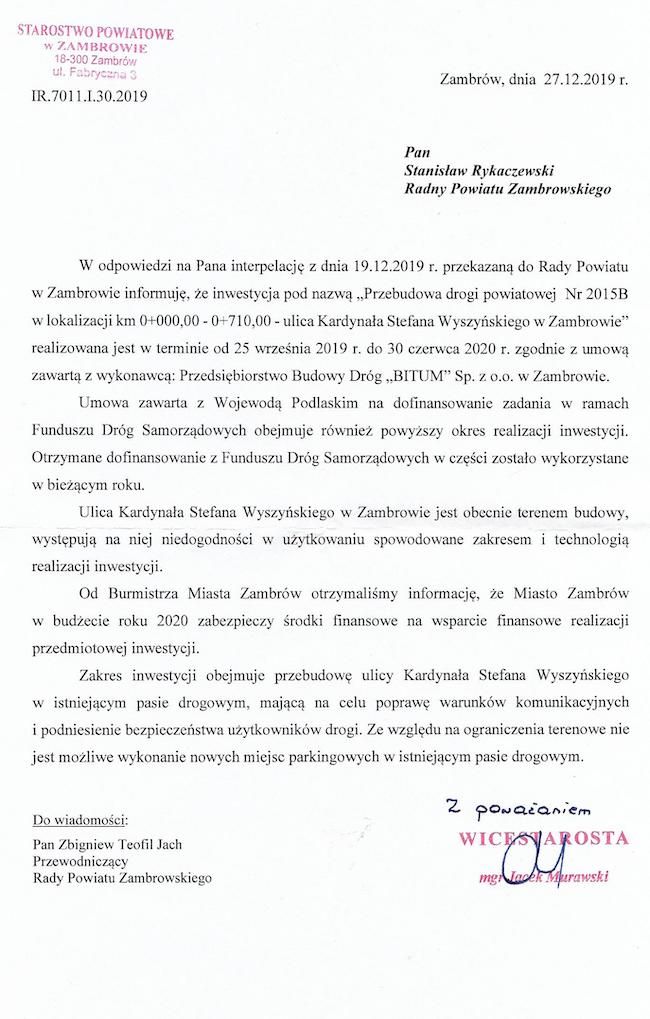

Interpelację radnego Stanisława Rykaczewskiego oraz odpowiedź na nią prezentujemy poniżej.

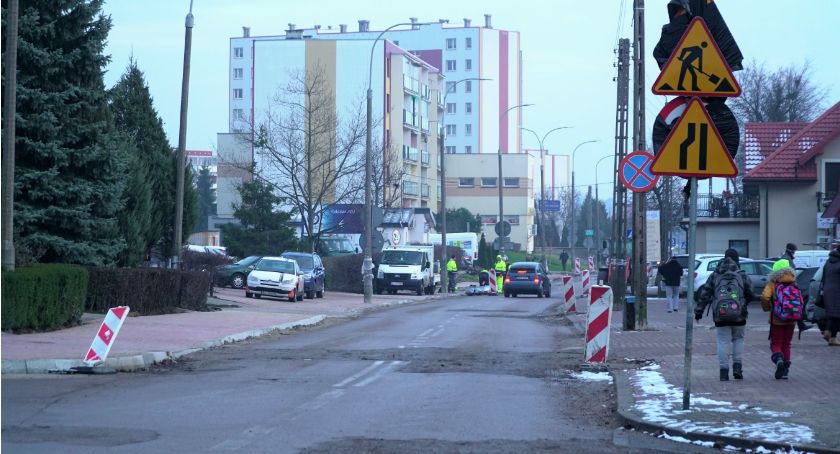

Przypomnijmy, że prace remontowe na ulicy Wyszyńskiego w Zambrowie rozpoczęły się pod koniec października 2019 r. Na całym odcinku ulicy o długości 710 m przewidziana została wymiana nawierzchni jezdni, zjazdów, parkingów i chodników. Wcześniej wykonana będzie regulacja istniejących studzienek i kratek ściekowych kanalizacji deszczowej i regulacja studzienek kanalizacji sanitarnej oraz remont elementów odwodnienia. Inwestycja obejmuje także odtworzenie progów zwalniających oraz wymianę i uzupełnienie oznakowania drogi. Z ciekawszych prac przewidzianych w ramach tego zadania można wyszczególnić montaż oznakowania aktywnego przejść dla pieszych oraz wykonanie instalacji systemu prewencyjnego pomiaru i wyświetlania prędkości pojazdów.
Wyłonionym w drodze przetargu wykonawcą drogi, której zarządcą jest Powiat Zambrowski, zostało Przedsiębiorstwo Budowy Dróg „BITUM” z Zambrowa. Całkowity koszt remontu ulicy Wyszyńskiego wyniesie 3 mln 749 tys. 710 zł, z czego ponad 2,1 mln zł ma pochodzić z Funduszu Dróg Samorządowych.
Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.
Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!
Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.
to pyta ten co 12 lat był Starostą i nie wie jak się wykonuje inwestycje i wydatkuje środki?
no właśnie jest najważniejszą drogą, a przez fatalne zarządzanie Pana Rykaczewskiego jest w takim stanie. Wstyd Panie Rykaczewski.
Przez 12 lat nic a teraz pobudka mistrz
Kto robi takie remonty zimą ???????????????
Wymieniają nawet dobre,niedawno położone chodniki na nowe.
Jezdnia to tragedia.Remonty się robi latem nawet jeśli zima jest lekka !!!
Remonty dróg zimą to już tradycja w Polsce, że też ludziom brakuje rozumu by planować inwestycje logicznie w rozsądnych terminach, nikt ich nie uczył w jakich warunkach wykonuje się pewne prace budowlane.Za komuny już było logicznie planowanie robót inwestycyjnych. Prześciganie się urzędów miasta i starostwa w przekładaniu chodników to już także nie ma umiaru. Że też nikt nie reaguje na to marnotrawnego pieniędzy, i tak i tak wszystkie chodniki w mieście są nierówne, że nogi można połamać nie mówiąc już o zniszczonych obcasach. Ponadto komu to tak zależny by wymieniać krawężniki na granitowe o ostrych krawędziach, po to chyba by łatwiej było zniszczyć opony i łeb rozwalić gdy ktoś się przerwali. Czy ktoś myśli o kosztach ? Do tego dochodzi też pomysł robić interaktywne przejścia dla pieszych - nic tylko Ameryka , Manhattan. Bogaci jesteśmy jak nic.Brawo Tak dalej, łatwo wydaje się nie swoje pieniądze.
Ile razy był zapowiadany remont ? Gdyby było zrobić ten remont latem to kłopotów by nie było , a teraz tzw. musztarda po obiedzie.
pracownicy też nie rwą się do pracy
A za wybite zawieszenie w moim Passacie kto zaplaci no kto ja sie pytam ???
kazdy czas jest zły bo są utrudnienia trzeba czytać ze zrozumieniem że teraz była kasa.
Jacy pracownicy tak i robota idzie do przodu tylko widac jak stoja i robia tak by nic nie robic he takie czasy :)komuna wraca chyba;)
roboty ziemne robi się latem gdy grunt jest miększy aby robić wykopy a potem go utwardzić i gdy miej samochodów jeździ z powodu urlopów i wakacji.
po co w ogole rozkopywali jak beda robic latem ?
Mieszkam w bloku obok remontowanego odcinka.Zastanawiam się czasem pijąc kawę ile wykonawca wziął za realizację tego zlecenia i myślę że sporo bo trzeba zapłacić pracownikom którzy stoją i nic nie robią przez wiele godzin....Czy się stoi,czy się leży 3400 się należy:)Powrót komuny.
P.S.teraz już wiem ile wykonawca zgarnie)
Co ty za farmazon piszesz a co teraz nie miekki grunt?znawca he
I szkoła podstawowa nr 5
Panie Rykaczewski,
Ty jak teraz siedzisz w Urzędzie Marszałkowskim to nie zajmuj się tym jak tu bruździć nowym władzom w Starostwie, tylko współpracuj w nimi i podpowiadaj co Powiat, co Miasto, co ościenne Gminy mogą skorzystać, pomagaj im zdobywać fundusze, mieć lepszy dostęp do pomocy unijnej.
Tym si wsław, a nie myśleniem jak tu zaszczuć swoich następców (patrz przykład marszałka Grodzkiego zaszczutego przez obóz rządzący i reżimową TVP (IS).
Zgoda buduje, niezgoda rujnuje.
Masz jeszcze szanse zaistnieć w samorządzie zambrowskim, a teraz masz niepowtarzalną okazję by sprawić że Zambrów i okolice skorzystają z pomocy Urzędu Marszałkowskiego.
Pokaż się swoim przyszłym wyborcom z jak najlepszej strony. Zachęcam gorąco, nie idź przykładem tych, co szczują na prof. Grodzkiego!
Życzę refleksji i opamiętania!
Te rady zostaw dla siebie i działaj w spółdzielni bo jeszcze trzeba troszkę poczekać na fotel radnego.
co za typ niedobry, widać, że Pisior Niemyty! miesza tylko, zamiast pomóc, bo od koryta odcięty!!! żenada....
interesuje mnie czy będzie wykonany chodnik wzdłuż parkingu przy bloku 23 i 25, dobry chodnik się zrywa a tam gdzie jest naprawdę potrzebny -nie ma go.Kto odpowie za to jak wydarzy się tragedia dzieci chodzą do szkoły a na ulicy panuje duży ruch...
Ciezko objazdem pojechac to nie Warszawa. Po jajka na rynek to pan rykaczewski moze sie troche przejsc. Byl pan starostą to bylo sie wykazywac a nie chowac glowe w piasek. Zrobia powoli a dokladnie. Jak komus nie pasuje to lopata w reke i moze isc pomagac, a nie siedziec i ludzi krytykowac.
Zakończenie 30.06.2020... Czego więc dotyczył podany termin 20.12.2019?
https://zambrow.org/artykul/ruszyl-remont-ulicy/831692
Termin się nie zgadza i wykonawca też nie bo aut bitumu to tam nie widać tylko Plumbers
Niestety remont ul Wyszyńskiego rozpoczety z opóźnieniem ponieważ, nasz kochany rząd czekał do wyborów i dopiero w październiku przyznał dofinansowanie z Funduszu Dróg Samorządowych.
Stasiu Ty powinieneś wiedzieć to najlepiej . Twoje zaniedbania, a teraz chciałbyś cudów.
Pieniądze dotarły późno, roboty rozpoczęto późno, pracownicy stoją i nic nie robią, rozwalono odcinek, a idą ...mrozy. To proszę Państwa niestety pozostałości po PRL-u. Pokolenia jeszcze trzeba. Tak jest i już. Gadanie nic nie da. Dopiero dzisiejsi przedszkolatkowie może coś kiedyś zmienią. Z Bogiem.
Tak to czytam i wnioskuje, że wszyscy się na wszystkim znają. Jak rządzić pieniędzmi, jak rządzić pracownikami. Kiedy i gdzie co robić i w jakiej technologii. A podejrzewam, że mało kto z was przy tym pracował i nie ma zielonego pojęcia jak to się robi. A skoro tam pracownicy nic nie robią to czemu robota idzie naprzód. A pozatym się wszyscy prywaciarze przyzwyczaili, żeby pracownika wykorzystać do cna, najlepiej jak by ku chwale ojczyzny pracowali, bez wynagrodzenia i bez przerwy.
Wszędzie partacze, te remonty dróg do ŁOMŻY TYLE TRWAŁY i trwają a drogi.....razem 200 m zrobione!!!! Lepiej połozyć na starą drogę nowy asfalt aby było równo i nie wymslać bo latem TIRY i tak zrobią koleiny!!!!!
Nie, kochany Gościu, to nie powrót do PRL bo wtedy.niewykorzystane pieniądze przechodziły na następny rok, dokonywano inwentaryzacji robót w toku itd. Uważam, że to wina złego planowania przez inwestora, mało istotne czy to Rykaczewski, czy inny starosta. Dział zamówień publicznych powinien mieć dobre rozeznanie i dobrze określić przedmiot zamówienia.To wszystko zależy od dobrego planowania.Dziś płaci się wykonawcy po wykonaniu robót inwestycyjnych, nie ma więc znaczenia czy ludzie pracują dzień i noc, czy możne dorywcza, robota ma być wykonana zgodnie z umową. Planując zakres robót trzeba i termin ich wykonania po prostu trzeba się na tym znać.Nie wytyka się temu czy innemu włodarze i rządowi PiS, są ludzie odpowiedzialni za zlecenia i ich realizację. A jak się wymyśla jednemu staroście, że było zrobić jak się było u władzy lub burmistrz i starosta chcą udowodnić sobie który jest ważniejszy lub wymyśla się rządowi PiS to mamy to co mamy, marnotrawnego dużych finansów a od tego jakość roboty nie zależy. Za rok będzie znów naprawa lub remont tej samej ulicy i chodników bądź innej drogi, która była robiona rok temu. Tylko proszę sobie policzyć ile pieniędzy wydano na remonty i przekładanie chodników przez te 30 minionych lat. Tak miele się te pieniądze z roku na rok, a tak naprawdę czy coś innego mądrego w tym mieście powstało? Długo by szukać aby się czegoś odszukać, no oczywiście oprócz reprezentacyjnych ronda i parków.Pozdrawiam.
zamiast zrobić dobrze i na wiele lat to robi się szybko i byle jak aby za rok lub dwa znowu remontować.Za komuny jak zrobiono drogę to wytrzymała 30 lat a nie dwa.Złe planowanie a prace jak są wykonywane widać
No ale w dziale zamówień publicznych zapewne pracują Staśkowe specjalisty z PIS.
Przecież nikt poza Staśkiem nie został w urzędu wyrzucony!
Widoczny na zdj. 7 i 8 trawnik obok budynku Białostockiej 22 poprawiano we wrześniu lub październiku po utworzeniu dwóch miejsc parkingowych. Brawo!! Żubra przyznać! I nakaz doprowadzenia do stanu poprzedniego na koszt własny.
Nie ma co gadac moze i pogoda slabsza na ta prace ale fakt faktem za slabo idzie chlopakom albo ekipa albo majster slaby i tyle w temacie
Fakt, kto planował te roboty to raczej zbyt łebski nie jest. Remont nawet najgorszych dróg robi się odcinkami, a nie tak jak tu w październiku 2019 rozkopano w paru miejscach drogę,a teraz mamy styczeń 2020 i od tamtego rozkopania nic się nie dzieje. Jedynie co to stara kostkę wymieniono na nowa, innego koloru. Tak, tak marnotrawstwo pieniędzy podatników, ale na coś trzeba było je wydać.
Jakiś czas temu osobiście widziałam jak pan " kierujący" ruchem puszczał samochody chodnikiem przy pomniku. ( Zdj nr 9 tam gdzie idą dzieci) zero znaków że jakiś odcinek zamknięty czy otwarty. Jedziesz i okazuje się że już dalej nie pojedziesz i takie pier..... Ja rozumiem że panowie czekają z laniem asfaltu na mrozy bo to jednak nasza polska mentalność a teraz ciągle ciepło. Ale ani nie wiadomo jak tam chodzić ani jak jeździć.
Marny ten remont, aż strach tam się poruszać
tak samo robią drogi ekspresowe
2km przez 2-3 lata z z dwoma aneksami do umowy
Jaki czas zajmie wybudowanie 1000km ???
Koszty drogie a wykonawstwo marne
rozgrzebane a majstrów brak dziś
mamy nadzieję że osoba odpowiedzialna za odbiór dokładnie sprawdzi na koniec wszystko
{...]No ale w dziale zamówień publicznych zapewne pracują Staśkowe specjalisty z PIS.
Przecież nikt poza Staśkiem nie został w urzędu wyrzucony![...]
Z tego co wiem, to w starostwie raczej mało lub znikoma liczba związana z PiS pracuje. Stasiek nie zadbał o to, czyli chybiona opinia. "Specjalisty" są spoza PiS.
Skąd półroczna rozbieżność w podawanych terminach zakończenia prac? Inny Stasio się ustosunkuje?
Panie Zalewski czas do dimis się podać ze swoją roboto ludzie leżą A dziury że przejechać się nie da będziesz płacił za zawieszenie ul Wyszyńskiego
jechałam dziś samochodem i prawie wpadłam w dużą dziurę i bym uszkodziła zawieszenie,kiedy naprawią tę drogę lub ją zamkną,robota rozgrzebana i zastawiona,kto zatrudnił takiego wykonawcę ???
Aktualnie na miejscu 4 osoby, z czego 3 to chyba kierownicy i wspierają kolegę dobrym słowem.
"Wiec niechaj zabrzmi slogan bojowy:
Inzynierowie z Petrobudowy!
Kladziemy lache, niech brzekna szkla,
Budowniczowie na 102!"
Apeluje do osób które podjęły się remontu o zabezpieczenie chodnikow aby piesi byli bezpieczni. Tamtędy przechodzą dzieci do szkoły nr 5, a spod kół aut przejeżdżających wystrzeliwują kamienie. Jeśli któryś trafi w nieosłoniętą nóżkę to potrafi sprawić ból, a tylko czekać jak jakiś ostrzejszy kamyk wyskoczy to będzie nieszczęście. Na przyszłość: jak już dostaniecie kasę wcześniej i trzeba będzie coś zrobić to wbijcie szpadel w ziemię i to tak zostawcie do czasu aż będziecie mogli intensywniej tym się zająć. Dodatkowo dla osób które chcą ubiegać się o odszkodowanie za szkody, od paru dni stoją już znaki że trwa remont. W takim wypadku osoba zarządzająca droga ma dupochron.
