Wieści z placu budowy obwodnicy Zambrowa

02/01/2012 00:00
Minął 24. miesiąc prac budowlanych na terenie przyszłej Obwodnicy Zambrowa i Wiśniewa. Do końca prac pozostało ponad pół roku.

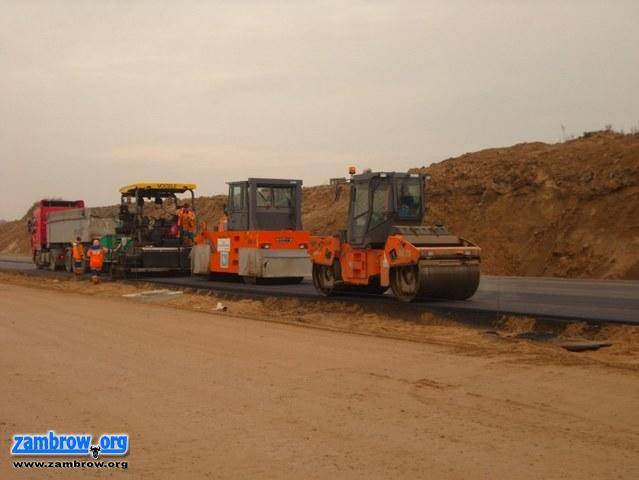

W ostatnim miesiącu na terenie budowy obwodnicy Zambrowa i Wiśniewa w ramach robót drogowych na węźle Zambrów oraz w rejonie wiaduktu nad drogą powiatową prowadzącą do Tabędza wzmocniono nasypy przy użyciu geosyntetyków. Oprócz tego na drodze nr 63 ułożono ściek trójkątny oraz warstwy kruszywa łamanego. Kontynuowany jest również montaż ekranów akustycznych. Przeprowadzono także montaż przepustów.

Roboty mostowe na przełomie listopada i grudnia objęły wykonanie izolacji z papy termozgrzewalnej pod kapy, izolacji korpusów i skrzydeł, montaż krawężnika, wykonanie warstwy odcinającej wraz z geomebraną oraz szalowanie i zbrojenie zabudowy gzymsowej mostu nad rzeką Prątnik. Przy budowie wiaduktu nad drogą powiatową w Sędziwujach przeprowadzono umacnianie stożków skarp poprzez darniowanie, a następnie zamontowano schody skarpowe.

W rejonie ul. Łomżyńskiej prace mostowe w ostatnich tygodniach skupione były na montażu znaków wysokościowych na moście nad rzeką Jabłonką oraz wiadukcie nad ul. Łomżyńską. W tym samym czasie wykonano zabezpieczenie antykorozyjne betonu.

Na terenie budowy w Cieciorkach przeprowadzono montaż schodów skarpowych, natomiast przy moście nad rzeką Dąb przeprowadzono montaż barier mostowych oraz montaż krawężników na dojazdach. Ponadto na wiadukcie nad drogą krajową nr 8 w ciągu drogi powiatowej do Kołak Kościelnych robotnicy zamontowali krawężniki na dojazdach oraz przeprowadzili zbrojenie i betonowanie kapy chodnikowej.

Roboty sanitarne w ostatnim miesiącu objęły budowę kanałów deszczowych w rejonie drogi krajowej nr 63 oraz przebudowę wodociągu przy drodze powiatowej prowadzącej do Tabędza.

Po zakończeniu inwestycji Zambrów od północnej strony okalać będzie droga ekspresowa o długości 11,1 km będąca w ciągu drogi krajowej S8 Warszawa – Białystok. Obwodnica budowana jest w standardzie dwóch jezdni, po dwa pasy ruchu każda, z 4-metrowym pasem dzielącym, pasami awaryjnego postoju i poboczami. W ramach budowy obwodnicy przebudowywana jest także droga krajowa nr 63 Zambrów – Łomża na odcinku 4,7 km. W ramach inwestycji powstają dwa bezkolizyjne skrzyżowania: Zambrów i Wiśniewo. Wznoszonych jest w sumie 15 wiaduktów, w tym 4 z funkcją przejść dla zwierząt, 80 przepustów i niemal 9 km ekranów akustycznych. Poza budową obwodnicy wykonanych zostanie kilkanaście km jezdni zbierając-rozprowadzających i dróg serwisowych oraz przebudowane drogi krajowe, powiatowe i gminne. Łączna długość nowych i wyremontowanych odcinków tych wszystkich typów dróg wyniesie niemal 50 km. To wszystko wykonane zostanie za kwotę 325,6 mln złotych.

Polecamy:
:: To już 2 lata od podpisania umowy. - listopad 2011 r.
:: 22. miesiąc budowy Obwodnicy Zambrowa i Wiśniewa – październik 2011 r.
:: 21 miesięcy budowy zambrowskiej obwodnicy – wrzesień 2011 r.
:: Budowa obwodnicy Zambrowa może się przeciągnąć – sierpień 2011 r.
:: Za rok koniec budowy Obwodnicy Zambrowa i Wiśniewa – czerwiec/lipiec 2011 r.
:: Budowa obwodnicy w maju (galeria zdjęć i reportaż video) – maj 2011 r.
:: Kładą asfalt na obwodnicy – kwiecień 2011 r.
:: Ruszyły prace przy budowie obwodnicy – marzec 2011 r.
:: Minister Grabarczyk na obwodnicy Zambrowa – luty 2011 r.
:: 15 miesięcy od podpisania umowy – luty 2011 r.
:: Zima wstrzymała prace przy budowie Obwodnicy Zambrowa i Wiśniewa – grudzień 2010 r.
:: Rok od podpisania umowy, jedenaście miesięcy od rozpoczęcia prac – listopad 2010 r.
:: Obwodnica Zambrowa "rośnie" (mega-galeria zdjęć) – październik 2010 r.
:: Dziesiąty miesiąc prac budowlanych na terenie obwodnicy – wrzesień 2010 r.
:: Wieści z zambrowskiej obwodnicy - sierpień 2010 r.
:: Budowa obwodnicy po 8 miesiącach - lipiec 2010 r.
:: Obwodnica Zambrowa: Mimo niesprzyjającej aury prace idą do przodu - czerwiec 2010 r.
:: Co słychać na placu budowy obwodnicy Zambrowa i Wiśniewa ... - maj 2010 r.
:: To nadal tylko(?) przygotowania - marzec 2010 r.
:: Mimo zimy prace trwają - luty 2010 r.
:: Ruszyły pierwsze prace związane z budową obwodnicy - grudzień 2009 r.
:: Umowa na budowę obwodnicy Zambrowa i Wiśniewa podpisana! - wrzesień 2009 r.

:: Fotogaleria - budowa obwodnicy Zambrowa i Wiśniewa

Aplikacja zambrow.org

Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.


Aplikacja na Androida Aplikacja na IOS

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.


Reklama

Wideo Zambrow.org




Reklama
Reklama
Reklama
Reklama
Wróć do
