28 miesięcy budowy zambrowskiej obwodnicy

22/05/2012 00:00
Minęło 28 miesięcy pracy na terenie budowy obwodnicy Zambrowa i Wiśniewa. Do końca prac być może pozostały już niespełna 3 miesiące.

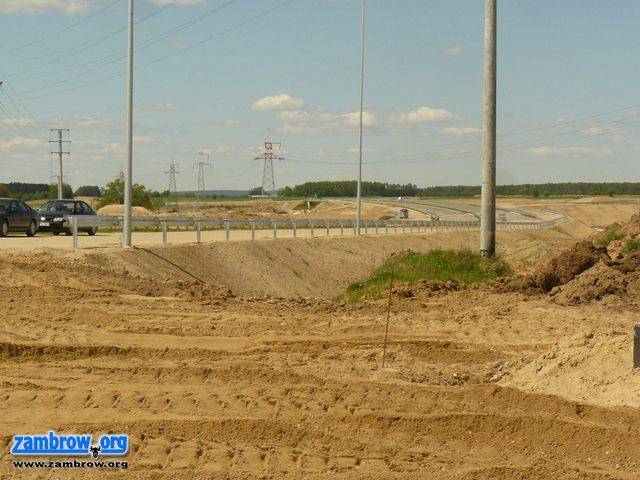

W ciągu ostatniego miesiąca na placu budowy Obwodnicy Zambrowa i Wiśniewa budowlańcy w ramach robót drogowych kontynuowali wykonywanie nasypów na węźle Zambrów. Ponadto wykonywano podbudowę z kruszywa łamanego na drodze powiatowej prowadzącej do Tabędza oraz na drodze nr 63, gdzie prowadzone są również roboty wykończeniowe. Robotnicy montują ponadto kolejne słupy pod ekrany akustyczne. W ramach robót elektroenergetycznych zamontowano słupy oświetleniowe na niektórych skrzyżowaniach.

Roboty mostowe w minionym miesiącu objęły zabezpieczenie antykorozyjne powierzchni betonowej mostu nad rzeką Prątnik w ciągu drogi krajowej nr 8. Oprócz tego ekipy budowlane wykonywały nawierzchnię z kostki brukowej mostu nad rzeką Jabłonka. Przeprowadzono też montaż poręczy na wiadukcie nad łącznicą węzła Wiśniewo oraz wzmocniono most nad rzeką Dąb.

W ramach prowadzonych w minionym miesiącu robót sanitarnych kontynuowane były roboty wykończeniowe zbiorników, a także zespołów oczyszczających. Robotnicy rozpoczęli budowę kanału deszczowego w rejonie drogi powiatowej prowadzącej do Cieciork. Wykonano ponadto roboty związane z umacnianiem brzegów rzeki Jabłonki przy ul. Łomżyńskiej. Ponadto tworzone są ścieki skarpowe oraz umacniane rowy.

Jak nieoficjalnie mówią pracownicy zajmujący się budową obwodnicy Zambrowa inwestycję prawdopodobnie uda się zakończyć na przełomie lipca i sierpnia.

Po zakończeniu inwestycji Zambrów od północnej strony okalać będzie droga ekspresowa o długości 11,1 km będąca w ciągu drogi krajowej S8 Warszawa – Białystok. Obwodnica budowana jest w standardzie dwóch jezdni, po dwa pasy ruchu każda, z 4-metrowym pasem dzielącym, pasami awaryjnego postoju i poboczami. W ramach budowy obwodnicy przebudowywana jest także droga krajowa nr 63 Zambrów – Łomża na odcinku 4,7 km. W ramach inwestycji powstają dwa bezkolizyjne skrzyżowania: Zambrów i Wiśniewo. Wznoszonych jest w sumie 15 wiaduktów, w tym 4 z funkcją przejść dla zwierząt, 80 przepustów i niemal 9 km ekranów akustycznych. Poza budową obwodnicy wykonanych zostanie kilkanaście km jezdni zbierając-rozprowadzających i dróg serwisowych oraz przebudowane drogi krajowe, powiatowe i gminne. Łączna długość nowych i wyremontowanych odcinków tych wszystkich typów dróg wyniesie niemal 50 km. To wszystko wykonane zostanie za kwotę 325,6 mln złotych.

Polecamy:
:: Obwodnica Zambrowa ma być gotowa przed początkiem nowego roku szkolnego – kwiecień 2012 r.
:: Wieści z placu budowy obwodnicy Zambrowa – styczeń 2012 r.
:: To już 2 lata od podpisania umowy. - listopad 2011 r.
:: 22. miesiąc budowy Obwodnicy Zambrowa i Wiśniewa – październik 2011 r.
:: 21 miesięcy budowy zambrowskiej obwodnicy – wrzesień 2011 r.
:: Budowa obwodnicy Zambrowa może się przeciągnąć – sierpień 2011 r.
:: Za rok koniec budowy Obwodnicy Zambrowa i Wiśniewa – czerwiec/lipiec 2011 r.
:: Budowa obwodnicy w maju (galeria zdjęć i reportaż video) – maj 2011 r.
:: Kładą asfalt na obwodnicy – kwiecień 2011 r.
:: Ruszyły prace przy budowie obwodnicy – marzec 2011 r.
:: Minister Grabarczyk na obwodnicy Zambrowa – luty 2011 r.
:: 15 miesięcy od podpisania umowy – luty 2011 r.
:: Zima wstrzymała prace przy budowie Obwodnicy Zambrowa i Wiśniewa – grudzień 2010 r.
:: Rok od podpisania umowy, jedenaście miesięcy od rozpoczęcia prac – listopad 2010 r.
:: Obwodnica Zambrowa "rośnie" (mega-galeria zdjęć) – październik 2010 r.
:: Dziesiąty miesiąc prac budowlanych na terenie obwodnicy – wrzesień 2010 r.
:: Wieści z zambrowskiej obwodnicy - sierpień 2010 r.
:: Budowa obwodnicy po 8 miesiącach - lipiec 2010 r.
:: Obwodnica Zambrowa: Mimo niesprzyjającej aury prace idą do przodu - czerwiec 2010 r.
:: Co słychać na placu budowy obwodnicy Zambrowa i Wiśniewa ... - maj 2010 r.
:: To nadal tylko(?) przygotowania - marzec 2010 r.
:: Mimo zimy prace trwają - luty 2010 r.
:: Ruszyły pierwsze prace związane z budową obwodnicy - grudzień 2009 r.
:: Umowa na budowę obwodnicy Zambrowa i Wiśniewa podpisana! - wrzesień 2009 r.

:: Fotogaleria - budowa obwodnicy Zambrowa i Wiśniewa

Aplikacja zambrow.org

Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.


Aplikacja na Androida Aplikacja na IOS

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.


Reklama

Wideo Zambrow.org




Reklama
Reklama
Reklama
Reklama
Wróć do
