21 miesięcy budowy zambrowskiej obwodnicy

15/09/2011 00:00
Minął 21. miesiąc prac budowlanych na terenie przyszłej Obwodnicy Zambrowa i Wiśniewa. Do końca prac pozostało około 10 miesięcy.

W ciągu ostatniego miesiąca na placu budowy Obwodnicy Zambrowa i Wiśniewa budowlańcy w ramach robót drogowych kontynuowali wykonywanie nasypów na drogach krajowych nr: 8, 63 oraz na węźle Zambrów. W trakcie prowadzonych prac ulepszono podłoże na drodze krajowej nr 8, łączniku dróg powiatowych w Sędziwujach oraz łącznicy węzła w Wiśniewie. Przeprowadzono wykopy na drodze nr 63 w rejonie łącznicy węzła Zambrów. Ponadto w ramach prac drogowych ułożona została podbudowa bitumiczna w rejonie placu budowy Wiśniewo, przystąpiono do układania sączków, przepustów, słupów na ekrany akustyczne.

Roboty mostowe na przełomie sierpnia i pierwszego tygodnia września objęły zbrojenie szalowanie oraz betonowanie korpusów ram mostu nad rzeką Prątnik. Przy budowie wiaduktu nad drogą powiatową w Sędziwujach przeprowadzono m.in. montaż barier i bariero-poręczy, montaż rur osłonowych, betonowanie opornika, a także przygotowanie powierzchni przed nałożeniem powłok antykorozyjnych.

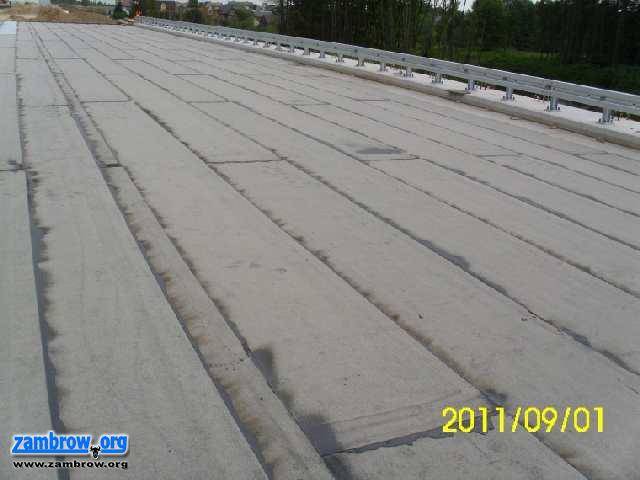

Na wiadukcie nad ul. Łomżyńską wykonano izolację płyty pomostu, ułożono drenaż poziomy oraz nałożono warstwę asfaltu twardolanego. Na wiadukcie biegnącym nad drogą do Cieciork prace budowlane objęły nakładanie powłok antykorozyjnych, montaż barier i bariero-poręczy, szalowanie i zbrojnie zabudowy gzymsowej na skrzydłach.

Roboty sanitarne w sierpniu i pierwszych dniach września objęły przebudowę kanału deszczowego wraz z przykanalikami i wpustami ściekowymi na drodze krajowej nr 8 w rejonie ul. Łomżyńskiej oraz budowę kanałów deszczowych w rejonie wjazdu na obwodnicę od strony Ostrożnego. Ponadto w trakcie prac sanitarnych przebudowany został wodociąg w rejonie ul. Brzozowej.

Wykonawcą inwestycji jest firma Bilfinger Berger Budownictwo S.A., która została wyłoniona w przetargu w połowie sierpnia 2009 r. Umowa na budowę obwodnicy Zambrowa i Wiśniewa pomiędzy GDDKiA, a wykonawcą została podpisana 9 listopada w Urzędzie Miasta w Zambrowie. Spółka Bilfinger Berger na wykonanie inwestycji dostała 22 miesiące, z wyłączeniem okresów zimowych od 15 grudnia do 15 marca każdego roku, czyli 31 miesięcy od dnia podpisania umowy. Zgodnie z dokumentami prace mają zostać zakończone do maja 2012 roku, jednak już dziś wiadomo, że ze względu na kapryśną tegoroczną aurę, termin zakończenia prac może się przesunąć o kilka miesięcy.

Obwodnica Zambrowa i Wiśniewa będzie miała 11,1 km w ciągu drogi krajowej S8 Warszawa – Białystok. Budowana jest w standardzie dwóch jezdni, po dwa pasy ruchu każda, z 4-metrowym pasem dzielącym, pasami awaryjnego postoju i poboczami. W ramach budowy obwodnicy przebudowana zostanie także droga krajowa nr 63 Zambrów – Łomża na odcinku 4,7 km. W ramach inwestycji powstają dwa bezkolizyjne skrzyżowania: Zambrów i Wiśniewo. Wznoszonych jest w sumie 15 wiaduktów, w tym 4 z funkcją przejść dla zwierząt, 80 przepustów i niemal 9 km ekranów akustycznych. Poza budową obwodnicy wykonanych zostanie kilkanaście km jezdni zbierająco-rozprowadzających i dróg serwisowych oraz przebudowane drogi krajowe, powiatowe i gminne. Łączna długość nowych i wyremontowanych odcinków tych wszystkich typów dróg wyniesie niemal 50 km.

Polecamy:
:: Budowa obwodnicy Zambrowa może się przeciągnąć
:: Za rok koniec budowy Obwodnicy Zambrowa i Wiśniewa
:: Budowa obwodnicy w maju (galeria zdjęć i reportaż video)
:: Kładą asfalt na obwodnicy
:: Ruszyły prace przy budowie obwodnicy
:: Minister Grabarczyk na obwodnicy Zambrowa
:: 15 miesięcy od podpisania umowy – luty 2011 r.
:: Zima wstrzymała prace przy budowie Obwodnicy Zambrowa i Wiśniewa – grudzień 2010 r.
:: Rok od podpisania umowy, jedenaście miesięcy od rozpoczęcia prac – listopad 2010 r.
:: Obwodnica Zambrowa "rośnie" (mega-galeria zdjęć) – październik 2010 r.
:: Dziesiąty miesiąc prac budowlanych na terenie obwodnicy – wrzesień 2010 r.
:: Wieści z zambrowskiej obwodnicy - sierpień 2010 r.
:: Budowa obwodnicy po 8 miesiącach - lipiec 2010 r.
:: Obwodnica Zambrowa: Mimo niesprzyjającej aury prace idą do przodu - czerwiec 2010 r.
:: Co słychać na placu budowy obwodnicy Zambrowa i Wiśniewa ... - maj 2010 r.
:: To nadal tylko(?) przygotowania - marzec 2010 r.
:: Mimo zimy prace trwają - luty 2010 r.
:: Ruszyły pierwsze prace związane z budową obwodnicy - grudzień 2009 r.
:: Umowa na budowę obwodnicy Zambrowa i Wiśniewa podpisana! - wrzesień 2009 r.

:: Fotogaleria - budowa obwodnicy Zambrowa i Wiśniewa

Aplikacja zambrow.org

Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.


Aplikacja na Androida Aplikacja na IOS

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.


Reklama

Wideo Zambrow.org




Reklama
Reklama
Reklama
Reklama
Wróć do
